王界井场3.484MWp项目试运通过验收

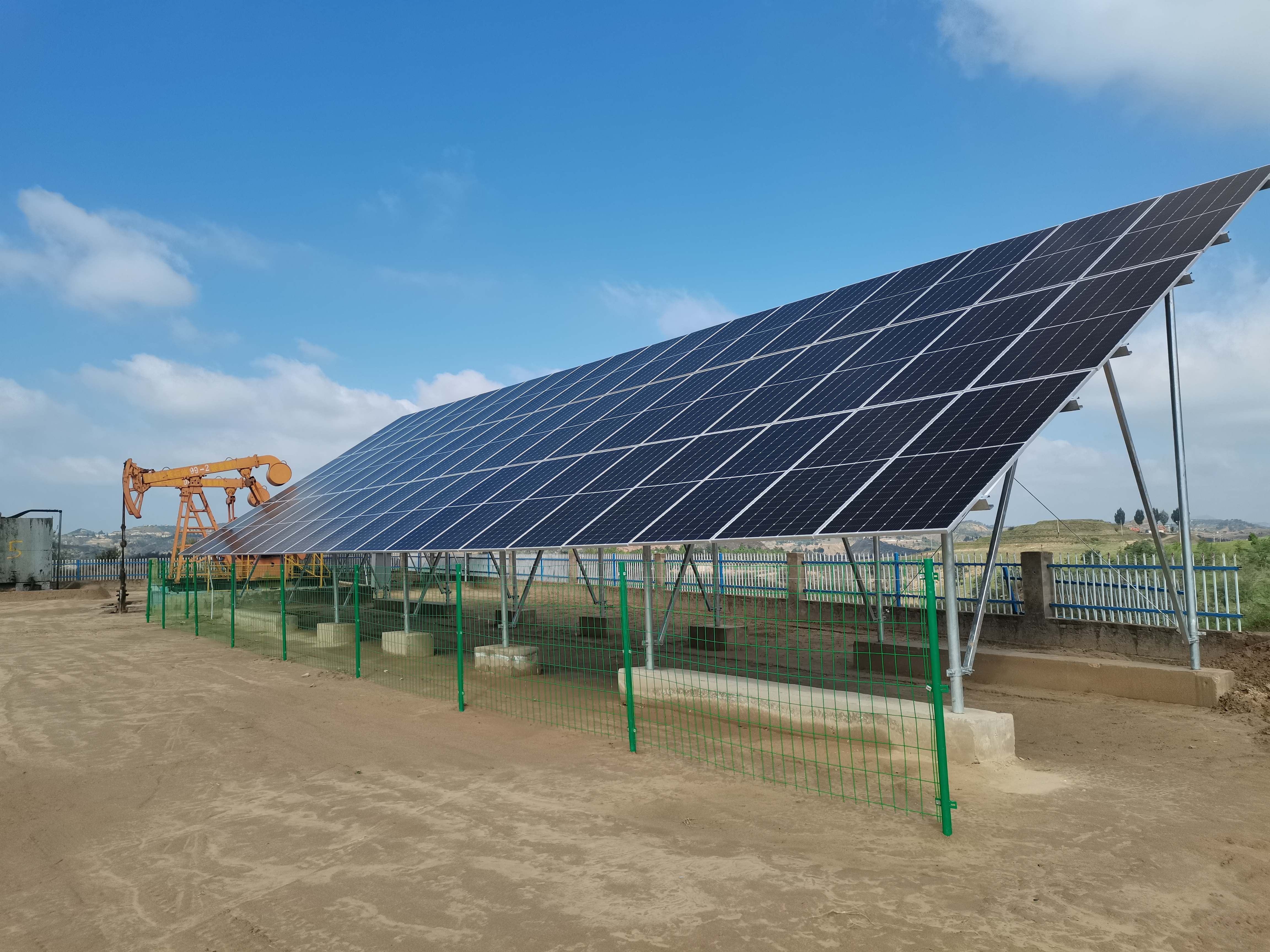

王界井场3.484MWp项目,历经四个月的紧张施工和100天的试运行,4月19日至20日,该项目试运通过验收。目前光伏系统设备工作运行稳定,发电量正常,后台监控系统运行正常。

按照施工验收规范要求,验收组审查了项目建设过程中的各项质量控制资料和项目过程管理资料,包括设计文件、施工组织设计、专项方案、施工记录、调试报告等;随后验收组深入王界变区域和张家塬变区域项目施工现场,对基础工程和安装调试工程等工程实体进行现场详细检查验收。
验收组认为,王界光伏项目3.484MWp井场工程质量符合国家相关规范和行业标准,运行效果良好,工程质量合格,同意通过验收,运营部门同意移交接收,正式进入生产运营阶段。(王涛)
